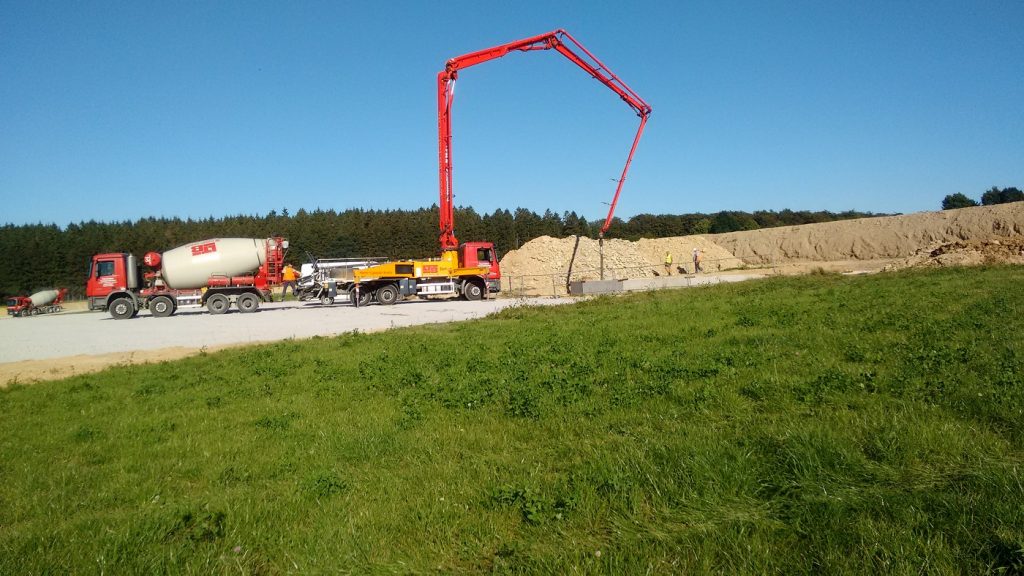

5.09.2016   Heddinghäuser Haar.    Es ist soweit: Das erste Fundament wird betoniert. Arbeitsbeginn ist 4:00 Uhr. Dann wird die Betonpumpe einsatzbereit sein, um die bestellten 450 m³ Beton nach und nach gleichmäßig verteilt, in die Schalung zu pumpen. Andere Arbeiter werden den Beton ständig rütteln und verdichten. Am Abend gegen 20:00 Uhr muss dann noch die Oberfläche geglättet und gegen Austrocknung gesichert werden.

Ausführende Firma ist Schmees Bau aus Esterwegen im Emsland.

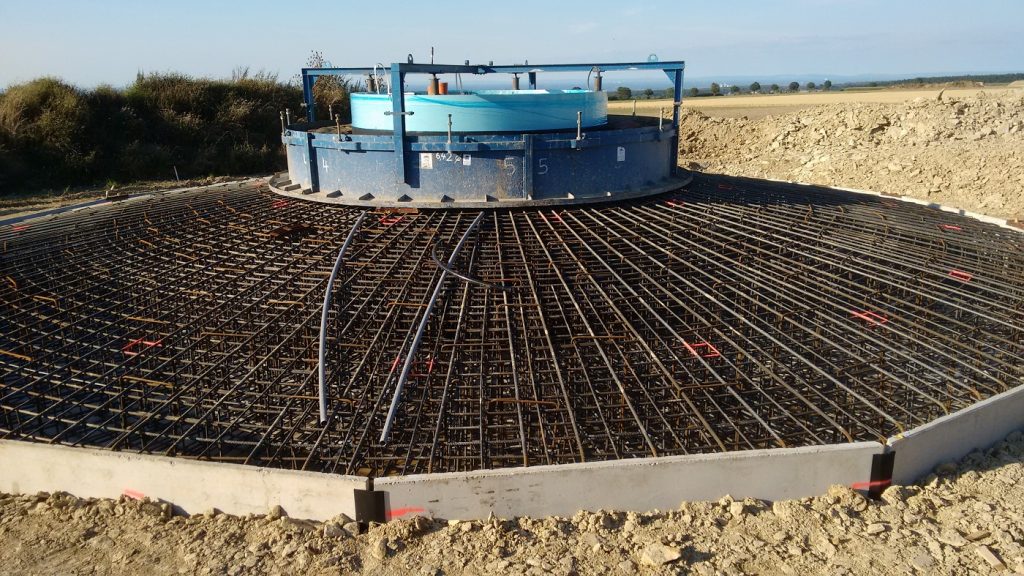

Das Fundament ist fertig eingeschalt. 50 to Betonstahl sind verbaut.

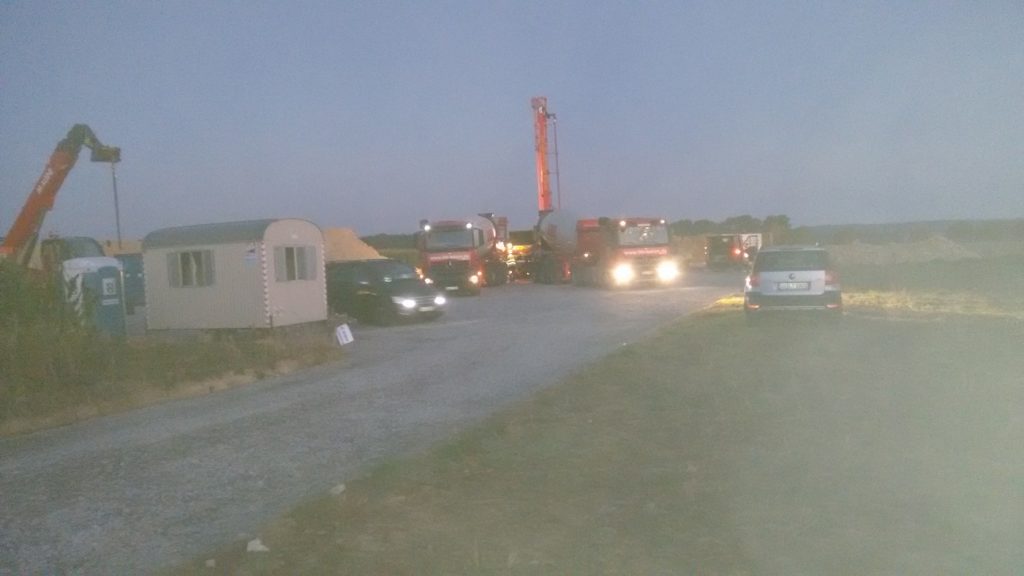

Arbeitsbeginn

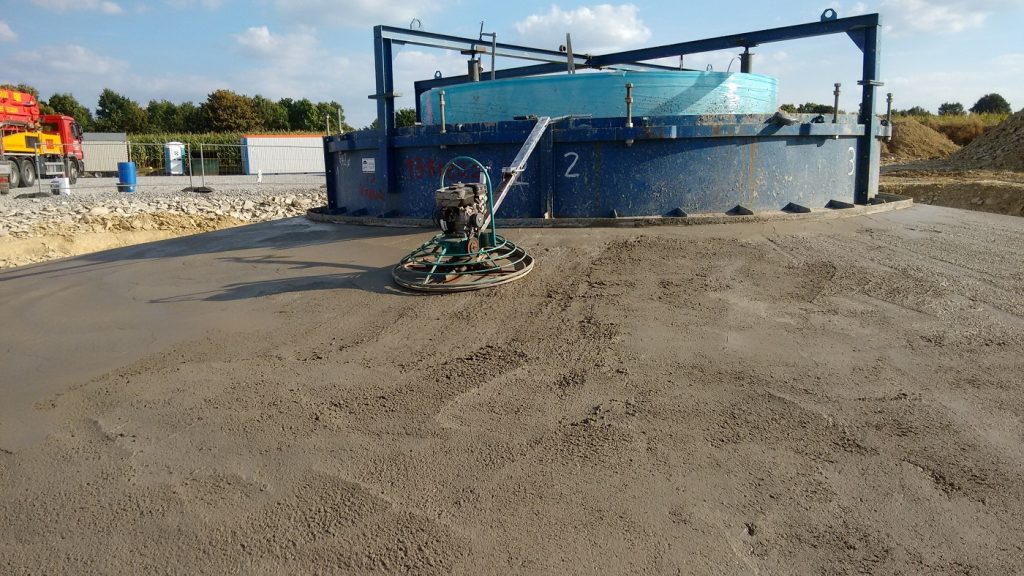

Glätten der Oberfläche
Etwa 50 Beton LKW rollen an.
Erstes Fundament wird betoniert
