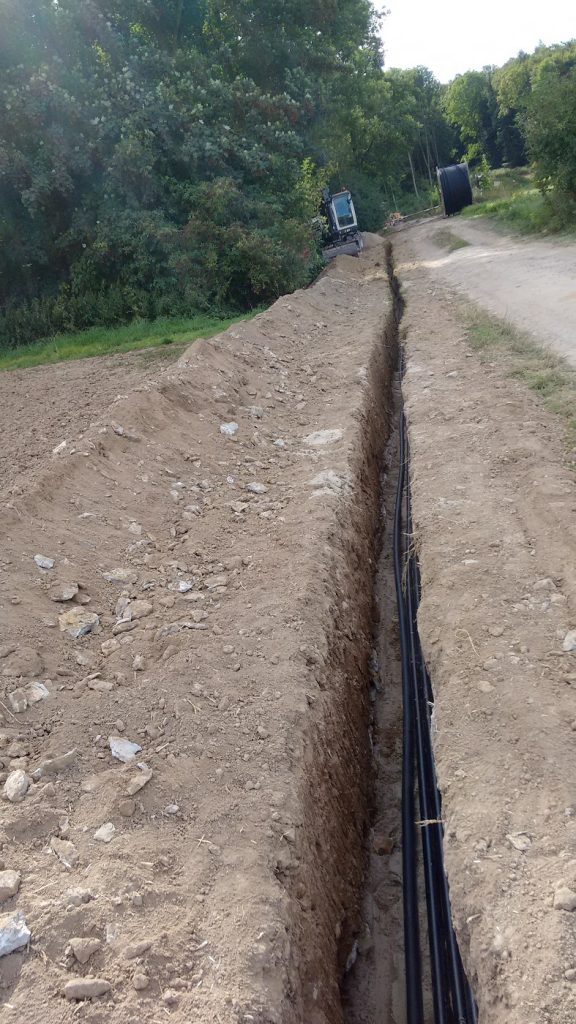

14.08.2016    Weine.    Da uns die Kabel nun zur Verfügung stehen, beginnen in Weine, an unserem von der Westnetz zugeteilten Netzverknüpfungspunkt, die Kabelverlegearbeiten. Verlegt werden drei 500 mm² starke Leiterkabel aus Aluminium, die für eine Spannung von 30 kV ausgelegt sind. Zusätzlich wird ein Kabel zur Anbindung des Windparks an das Internet mitverlegt. Die Leitungen werden in den Grünsteifen des Feldweges und des Waldweges zu den WEA geführt.

Die Strecke ist 2,7 km lang und unterquert die Grundstraße K 66 in Höhe von Hemmergrund. Im Windpark selber müssen noch einmal gut 3 km Kabel verlegt werden und die Straßen L776 und K 78 gequert werden. Dazu werden im Spülbohrverfahren Leerrohre unter der Straße durchgetrieben.

Kabelwagen

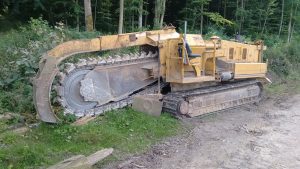

Grabenfräse

Spülbohrung

Die Arbeiten werden bei gutem Wetter etwa 10 Wochen dauern und von der Firma Schwarz aus Ringelstein durchgeführt.

Kabel sind geliefert, Kabelverlegung beginnt:

Ein Kommentar zu „Kabel sind geliefert, Kabelverlegung beginnt:

  • 27. August 2017 um 17:41 Uhr
    Permalink

    Hallo, sehr schön. Spannend zu lesen, gut gemacht!!!

    Antworten

Schreibe einen Kommentar

Deine E-Mail-Adresse wird nicht veröffentlicht. Erforderliche Felder sind mit * markiert
